免费咨询热线
132622130232.1 编制依据
2.2 编制原则
2.2.1 保证工程安全 、质量
遵守施工规范和操作规程,遵循国家关于质量、安全生产规定,确保工程质量和施工安全 。采取安全有效的施工方案和措施,确保声屏障施工及使用安全。
2.2.2 保证工程工期
按照工期计划的要求,组织施工队伍进场施工,装备足够的专业化机械设备, 确保施工需要,保证在规定的工期内完成施工任务,并力争提前完成,工程质量合格,能正常交付使用。
本项目施工周期 :60 个日历日。
3.1 工程重难点
本工程重难点为:
钢结构与污水站基础连接强度满足要求;
交通配合组织施工;
3.2 主要工程量数量表
序号 | 名称 | 规格 | 工程量 | 备注 |
1 | 钢结构框架 | Q235B | 1 批 | |
2 | 钢结构支架预埋件钢板 | Q235B | 1 批 | |
3 | 化学螺栓 | M12 化学螺栓 | 1 批 | |
4 | 辅材 | 包边件等等 | 1 套 | |
5 | 氟碳纤维膜 | 1 批 | ||
6 | 废气处理系统设备 | 含电控及电缆 | 2 套 |
4.1 施工组织管理为了确保声屏障工程施工按质按量,安全文明的顺利进行,特建立施工组织
管理机构,加强组织管理 。管理机构图如下:
4.2 施工安装准备
4.2.1 施工准备顺序
认真做好施工准备工作是保证按期开工,按期竣工的关键。施工准备工作的
顺序:
图纸会审联系 、考核部分材料供应商备料声屏障各部件加工制作 、 喷涂等, 及检验、包装、入库设计及制作施工现场临时设施施工工器具试车、调试组织施工队伍待命开工
4.2.2 施工准备要求
众所周知,本工程施工专业性强,因此要求我们对各项工程内容的施工工艺 和工作流程应有深的熟悉和了解,同时要具备较强的综合协调能力,根据工程的 特点、工期和质量的要求,对本工程进行统筹安排,合理规划,保证在任何情况 下工作的协调性和一致性,从而,确保合同工期的顺利实现。对本工程必须要做
到和落实好如下几点:
1)熟悉设计图纸,参加设计交底和图纸会审。
2)复测预埋件中心距离,并记录 、整理归类。
3)按监理工程师要求优化施工组织设计。
4)作好技术交底和培训,安排好检验和实验工作。
5)编制施工设计和施工程序,协调好各工序和各专业间的配合工作 。
6)组建施工管理机构和专业作业队伍,并做好进行前的施工教育培训。
7)编制材料和设备供应计划并作好供应。
8)架设供电线路 、接通施工用水管线,确定材料 、设备运输路线的技术要求。
9)组织施工机械设备和材料进场。
10)落实季节性施工措施。
11)落实安全 、消防和保安措施, 以及文明 、环保施工管理措施。
4.2.3 施工部署
根据工作面提供程度安排施工进度计划,将工程控制在计划工期 45 天内按时完成闵行区行政服务中心裙楼空调机组噪声治理工程。
4.2.4 工作计划准备
1)技术准备主要有:
设置项目经理部,配备项目经理一名,技术负责人一名,现场负责人一名。
2)生产准备:
3)施工准备:
进场前,准备好临时公用设施及所需工具,与有关单位协调好进场前的准备 工作。办好入场施工证,将施工设备在完好的情况下运到工地,把人员住宿、交通安排妥当。
4.2.5 劳动力 、材料 、施工机械设计
1)项目部人员组织方面

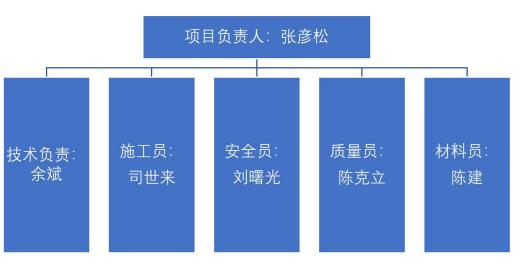

设立项目经理一名,技术负责人一名,下设施工(安全质量)组、物料仓管线 、后勤组 、资料组。
2)施工人员方面
本工程工程量大,工期短,所需要的劳动力数量也多。根据施工进度计划制 度劳动力需求计划,投入相应的施工队伍,合理安排劳动力。特殊工种持上岗证上岗。
3)材料方面
在施工过程中根据施工进度组织组织好材料的进场与检验工作,并确保本工程所用的材料 、成本 、半成品均符合设计要求并附质保书或出厂合格证。
6.3 关于水 、 电
1)关于用水
本工程施工期间,我所不驻场,无排水问题产生 。用水费用由本司承担。
2)关于用电
施工用电的供给,本着安全、经济的原则,采用总电源固定与作业面临时线 路、移动配电箱相结合的措施,保障施工用电。严格执行建设部颁发《建筑工程 施工现场供用电安全规范》( GB50194-93) ,保障施工现场用电安全,防止触 电火灾事故发生。施工现场临时用电严格按照《施工现场临时用电安全技术规范》 GBJ46-88 的规定实施 。 电气线路和设备的管理 、检查 、保护 、维修 、安装 、折 除,必须由专业电工并持有效操证件着上岗作与监护。并承担所有一切费用。另外 ,还需做到:
4.4 施工总平面布置管理措施
施工平面布置主要是解决材料的临时堆放和周转的问题,故其管理措施主要 是为了减少各种材料的运距,避免无效劳动,有效地组织现场的平面及立体交叉作业,最大限度利用空间,确保做到文明施工,施工平面管理工作设有专人负责,划片包干管理,未经工地负责人同意,任何人不得任意改变。
4.5 施工机械设备
我公司为确保优质快速施工,备足足够的机械吊装设备和工具,见下表:
主要施工安装设备选用表
序号 | 名称 | 规格 | 单位 | 数量 |
1 | 液压车 | 2T | 台 | 1 |
2 | 电焊机 | 台 | 2 | |
3 | 气割设备 | 套 | 1 | |
4 | 水平仪 | 台 | 1 | |
5 | 经纬仪 | 台 | 1 | |
6 | 工程车 | 2T | 辆 | 2 |
7 | 吊夹橡胶钳 | 把 | 2 | |
8 | 电钻 、 电锤 | 把 | 5 | |
9 | 气动铆钉枪 | 把 | 1 | |
10 | 羊毛毡 | 块 | 若干 | |
11 | 钳工工具 | 套 | 4 | |
12 | 吊线, 吊锤, 吊钩 | 套 | 若干 | |
13 | 垫块 | 块 | 若干 | |
14 | 水平尺 | 把 | 2 | |
15 | 角尺 | 把 | 2 | |
16 | 定位直尺 | 非标定制 | 把 | 2 |
1718 | 卷尺汽车吊(当地租用) | 100 吨 | 把 项 | 若干批次 |
各主要部件施工安装采用技术文件形式明确,安装的上道工序和下道工序转移经专职检验员和技术人员认可。
5.1 材料 、设备吊运方案
5.1.1 技术准备工作
(1)作业前应根据作业特点对参加作业人员进行方案和安全技术交底。
(2)施工技术人员要认真审阅建设单位提供的以下资料:工程施工吊运的 有关资料;工程吊运涉及区域的地上、地下建筑及设施分布情况资料。全面了吊运物体的资料,实地勘察。弄清建筑物的结构情况、建筑情况、水电及管道情况。
(3)学习有关规范和安全技术文件。
(4) 明确周围环境 、场地 、道路 、水电设备管道 、建筑物情况等。
(5) 向进场施工人员进行安全技术教育。
5.1.2 现场准备
(1)作业时周边应置警戒区域,设置醒目的警示村志,防止无关人员进入;特别危险处应设监护人员。
(2)施工前,要认真检查影响吊运工程安全施工的各种管线的切断 、迁移 工作是否完毕,确认安全后方可施工。清理吊运场地范围内的物资、设备,不能搬迁的须妥善加以防护。
(3)作业人员对现场作业条件选择安全的位置作业。
5.1.3 机械设备材料的准备
本降噪降噪工程位于 10 裙楼顶部,高度约为 30m,经过参照相关规范计算
后,本工程吊运设备如下:
序号 | 机械设备名称 | 规格型号 | 数量 | 备注 |
1 | 吊车 | 100T | 1 |
5.1.4 吊运作业原则
(1) 吊运过程必须设有专人指挥,其他人员必须服从指挥 。起重指挥不能 兼作其他工种 。并应确保起重司机清晰准确和听到指挥信号。
(2)作业过程必须遵守起重机“十不吊”原则。
1) 、信号指挥不明不准吊;
2) 、斜牵斜挂不准吊;
3) 、 吊物重量不明或超负荷不准吊;
4) 、散物捆扎不牢或物料装放过满不准吊;
5) 、 吊物上有人不准吊;
6) 、埋在地下物不准吊;
7) 、安全装置失灵或带病不准吊;
8) 、现场光线阴暗看不清吊物起落点不准吊;
9) 、棱刃物与钢丝绳直接接触无保护措施不准吊;
10) 、六级以上强风不准吊
(3)被吊物的捆绑要求,按第一节塔式起重机中被吊物捆绑作业要求。
(4)构件存放场地应该平整坚实 。构件叠放用方木垫平,必须稳固,不准 超高( 一般不宜超过 1.6m) 。构件存放除设置垫木外,必要时要设置相应的支 撑,提高其稳定性。禁止无关人员在堆放的构件中穿行,防止发生构件倒塌挤人事故。
(5)在露天有六级以上大风或大雨 、大雪 、大雾等天气时,应停止起重吊运作业。
(6)起重机作业时,起重臂和吊物下方严禁有人停留 、工作或通过 。重物 吊运时,严禁人从上方通过 。严禁用起重机载运人员。
5.1.5 吊运作业施工

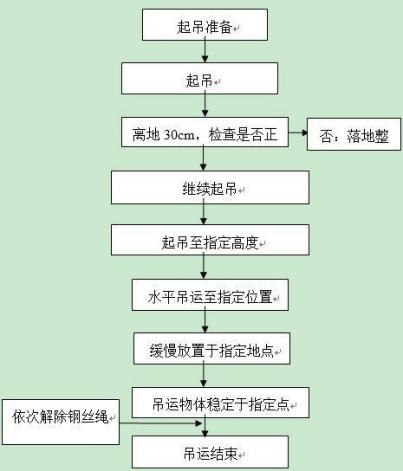

一) 、 吊运施工作业流程
二)材料吊运
1 、 吊运准备
将需要吊运的材料两端整齐的水平放置于平整地面(降噪设备基础所需 水泥、黄沙等颗粒状材料以及降噪设备规格较小的配件应在吊运前装箱),两端 放置垫木垫离地面至能穿过钢丝为准 。一次吊运量不得超过 2T, 吊运时将钢丝 绳穿过材料底部进行捆扎,捆扎点即为吊运受力点,需设置在距端点的捆扎材料 总长度的五分之一处, 吊绳夹角保持在 45°。
2 、 吊运方法
在吊运材料的确认等各项准备工作完全做好的情况下,就开始组织物体的进场 、上排和吊运工作了。
各项被吊运物体在吊运前,必须做好全面仔细的检查核实工作。检查吊运位 置等是否正确;检查吊耳是否符合吊运要求 、 吊运索具的系接必须牢固。
吊运前必须进行试吊,试吊前检查确认;吊运总指挥进行吊运操作交底;布 置各监察岗位进行监察的要点及主要内容;起吊放下进行多次试验,使各部分具 有协调性和安全性;复查各部位的变化情况等。
由总指挥正式下令各副指挥,检查各岗位到岗待命情况,并检查各指挥信号 系统是否正常;各岗位汇报准备情况,并用信号及时通知指挥台;正式起吊,使 物体离开地面 300 时停止,并作进一步检查,各岗位应汇报情况是否正常;如正常就继续起吊。吊运物体的就位,物体在吊运高度的水平面平移就位即可。吊运物体就位后应做好清理施工现场;做好吊具及吊索的拆卸。
5.1.6 吊运施工安全技术管理
一) 、安全生产管理体系
安全生产目标
达到五无目标, 即“ 无死亡事故,无重大伤人事故,无重大机械事故,无火 灾,无中毒事故 ”。并将一般减微事故发生频率控制在 3‰以下。
安全方针:安全第一 、预防为主安全和文明施工目标:杜绝死亡和重大伤亡事故
二) 、一般规定
(1)进入施工现场的人员,必须配戴安全帽 。不得穿短袖 、短裤 、拖鞋凉 鞋等进行施工作业。
(2) 吊运施工作业完成时种材料应及时清理,分别堆放在指定场所 。施工 现场应做到材料堆放整齐,周围通道、沟管保持畅通,场内无积水,及时清运建 筑垃圾。
(3)遇有风力在六级以上 、大雾天 、雷暴雨 、冰雪天等恶劣气候影响施工 安全时,禁止进行吊运作业。
(4) 吊运工程施工现场的安全管理应由施工单位负责 。从业人员应办理相 关手续,签订劳动合同,进行安全培训,考试合格后,方可上岗作业。特种作业 人员必须持有效证件上岗作业。吊运工程施工前,必须对施工作业人员进行书面安全技术交底。
(5) 吊运工程施工过程中, 当发生重大险情或生产安全事故时,及时排除 险情、组织抢救、保护事故现场,并向有关部门报告。此一过程有安全管理小组负责。
Copyright; 2020-2024 上海中广通环保科技有限公司 Power by DedeCms ICP备案号:沪ICP备2024047205号-1
沪公网安备31011402006460号
